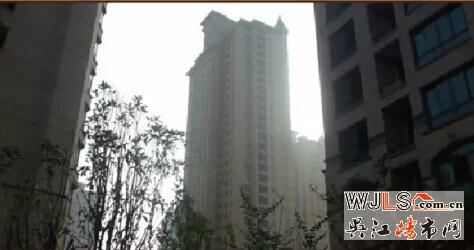

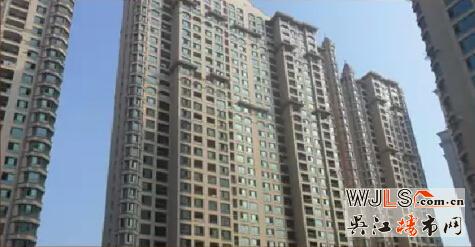

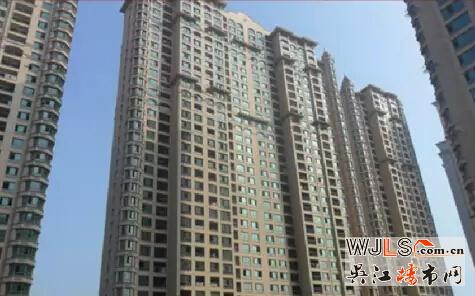

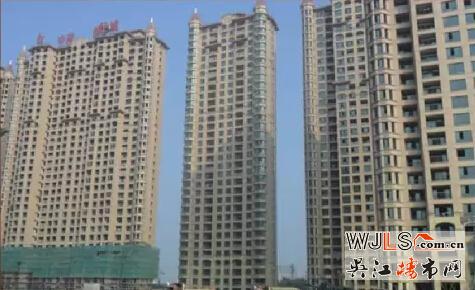

      银十接近尾声,楼盘的价格一路上扬,不管价格如何,对于已经置业的中南世纪城业主来说,还是看看工程进度比较靠谱。



中南世纪城工程进度最新报道

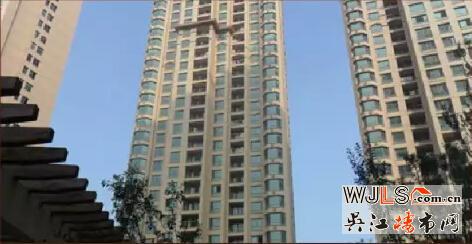

      68幢,室内精装收尾,油漆作业基本结束,地板安装完成95%,踢脚线安装完成90%,木饰面安装完成,内门安装完成,橱柜安装95%,淋浴房安装90%,洁具安装80%,排水验收资料整理完成、消防验收25号开始、规划预计月底完成。

中南世纪城工程进度最新报道

      72幢,室内精装收尾,油漆作业完成90%,地板安装完成70%,踢脚线安装完成50%,木饰面安装80%,内门安装70%,橱柜安装50%,排水验收资料整理完成、消防验收25号开始、规划预计月底完成。

中南世纪城工程进度最新报道

      73幢,室内精装收尾,油漆作业基本结束,地板安装完成65%,踢脚线安装完成50%,木饰面安装90%,内门安装80%,橱柜安装70%,淋浴房安装50%,洁具安装50%,排水验收资料整理完成、消防验收25号开始,规划预计月底完成。

中南世纪城工程进度最新报道

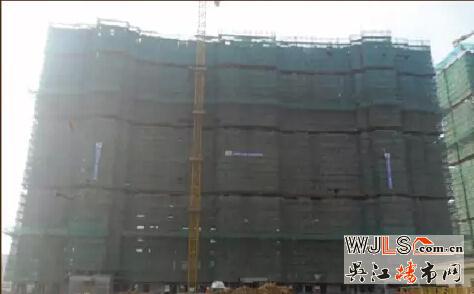

      75幢,土建收尾、室内精装,油漆作业完成90%,吊顶封板完成,石材门套完成,湿作业完成,墙面木饰面基层完成,排水验收资料整理完成,消防验收25号开始,规划预计月底完成。

中南世纪城工程进度最新报道

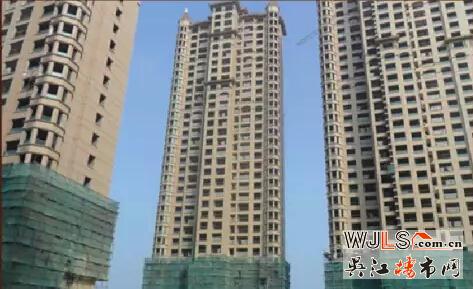

      81幢,土建:砂岩除门头外其余施工完成,涂料线条修补完成,进户门进场施工;装修:公区墙地砖完成至5层,厨卫间地砖完成至6层,室内吊顶龙骨及空调安装完成,橱柜木门木饰面单位已定,等下单生产。


中南世纪城工程进度最新报道

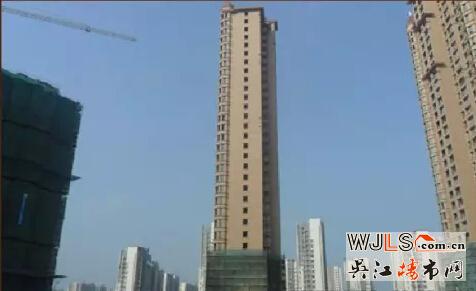

      82幢,土建:砂岩完成,涂料线条修补完成,进户门进场施工;装修:公区墙地砖完成至4层,厨卫间地砖完成至7层,客厅地砖完成至5层,室内吊顶龙骨及空调安装至4层,橱柜木门木饰面单位已定,等下单生产。

中南世纪城工程进度最新报道

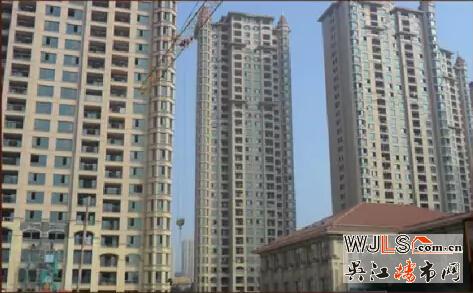

      83幢,土建:砂岩进场施工除门头外、栏杆及防火门框安装完成,室内精装:吊顶龙骨完成,客厅地砖完成至4层,公区墙地砖完成至3层,厨房间墙砖完成至4层。

中南世纪城工程进度最新报道

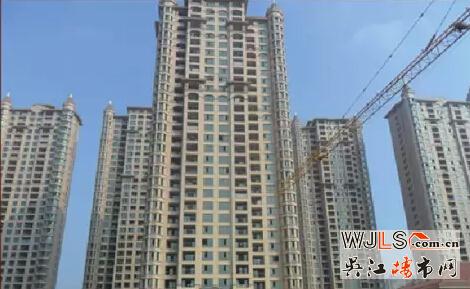

      79幢,土建:砂岩除门头外施工完成,栏杆及防火门安装完成,室内精装:公区墙地砖完成至11层,吊顶龙骨完成至4层,客厅地砖完成至9层,阳台地砖完成至7层。

中南世纪城工程进度最新报道

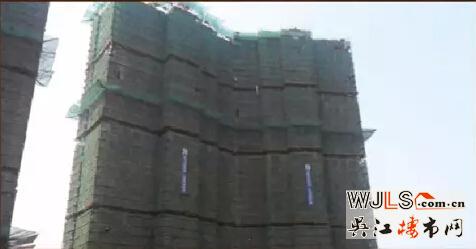

      85幢,内粉完成5至33层,外粉完成,保温至5层,涂料完成至5层,EPS线条、涂料、防火门、栏杆随落架施工至6层,砂岩角钢施工完成80%,室内精装:样板层完成,土建移交至5层,精装修材料大面进场。

中南世纪城工程进度最新报道

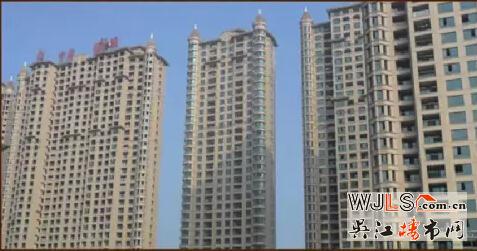

      80幢,土建内粉开始至6层,窗框完成,涂料施工完成,6-11层外架拆除完成,1-6层落地架搭设基本完成,防火门门框开始安装,栏杆完成,砂岩角钢施工完成80%,精装:样板层施工完成,精装修材料大面进场。

中南世纪城工程进度最新报道

      86幢,内粉开始至6层,保温至6层,窗框安装完成,EPS线条、涂料、防火门、栏杆,与外架拆除同步,砂岩角钢施工完成80%,1-6层搭架完成,精装:样板层。

中南世纪城工程进度最新报道

      78幢,西单元25层顶板混凝土浇筑,东单元26层顶板钢筋绑扎完成。

中南世纪城工程进度最新报道

      77幢,东单元22层顶板混凝土浇筑,中单元22层顶板支撑,西单元22层顶板支撑。
